Ausbauhaus oder Bausatz: die Gewerke entscheiden, nicht der Preis

Red timber lakeside building from the access road with bare trees behind

Der Kran ist abgefahren, das Dach ist regendicht, und für die nächste Position im Bauzeitenplan steht kein Name. In diesem Moment entscheidet sich, ob Ausbauhaus oder Bausatz zum Bauherrn passt, und zwar nicht am Quadratmeterpreis. Die eigentliche Frage ist, welche Gewerke Sie selbst beauftragen, koordinieren und im Streitfall verantworten wollen.

Schlüsselfertig hilft dabei nicht weiter, weil der Begriff keinen festgelegten Leistungsumfang beschreibt. Verbindlich ist die Bau- und Leistungsbeschreibung im Vertrag, Position für Position. Sieben Arbeitspakete führen von der ersten Skizze bis zur Übergabe, in Baureihenfolge. Nur eines davon verlässt ein Werk, alles andere entsteht auf dem Grundstück.

Planung, Statik und Bauantrag: das Paket, das alles andere blockiert

Solange dieses Paket nicht geklärt ist, lassen sich die nachfolgenden Arbeiten nur eingeschränkt und mit erhöhtem Änderungsrisiko planen. Entwurf, Genehmigungsplanung, Statik und die Nachweise, die das Bauamt sehen will, hängen aneinander: fehlt ein Teil, wartet die Fertigung. Ob und in welchem Verfahren genehmigt wird, regeln in Deutschland die jeweilige Landesbauordnung und der Bebauungsplan, also die lokale Ebene (Stand: August 2026).

Von der Planung bis zur Übergabe: sieben ArbeitspaketeSchritt für Schritt: jeder Abschnitt baut auf dem vorherigen auf.1Planung, Statik und Bauantragvor der Fertigungsfreigabe2Fundament und Erdarbeitenbauseits, lokaler Betrieb3Bausatz ab Werkvorgefertigte tragende Struktur4Montage bis regendichtKran, Richtteam, Wetterfenster5Fenster, Türen und DämmebeneHülle wird geschlossen6Luftdichtheit und HaustechnikDurchdringungen, Nachweise7Innenausbau und ÜbergabeSpielraum für Eigenleistungtuuya.eu
Von der Planung bis zur Übergabe: sieben ArbeitspaketeSchritt für Schritt: jeder Abschnitt baut auf dem vorherigen auf.1Planung, Statik und Bauantragvor der Fertigungsfreigabe2Fundament und Erdarbeitenbauseits, lokaler Betrieb3Bausatz ab Werkvorgefertigte tragende Struktur4Montage bis regendichtKran, Richtteam, Wetterfenster5Fenster, Türen und DämmebeneHülle wird geschlossen6Luftdichtheit und HaustechnikDurchdringungen, Nachweise7Innenausbau und ÜbergabeSpielraum für Eigenleistungtuuya.eu
Die sieben Pakete in Baureihenfolge. Nur eines davon verlässt ein Werk als vorgefertigte tragende Struktur, alles andere entsteht auf dem Grundstück.

Wer den Bauantrag einreicht und wer die Bauvorlagen unterschreiben darf, richtet sich nach der jeweiligen Landesbauordnung und dem konkreten Verfahren; in der Regel übernimmt das eine bauvorlageberechtigte Person als Entwurfsverfasser. Vom Hersteller kommen die Unterlagen zur tragenden Struktur, nicht der Antrag selbst. Wer welches Blatt beisteuert, schlüsselt der Beitrag dazu auf, wer welche Unterlagen für den Bauantrag liefert.

Wochen verliert man selten am Bauamt. Man verliert sie an einem Wandaufbau, der zur Fertigungsfreigabe noch nicht entschieden ist. Die Werkplanung kann parallel zur Genehmigung laufen, aber nur mit festgelegten Bauteilen, Öffnungsmaßen und Anschlüssen.

Fundament und Erdarbeiten: bauseits, nach Bodengutachten bemessen

Das Fundament bleibt in jeder Ausbaustufe eine bauseitige Leistung und gehört von der ersten Kalkulation an ins Budget. Ob Bodenplatte, Streifenfundament oder Pfähle mit aufgesetztem Balkenrost in Frage kommen, ergibt sich aus Bodengutachten, Lasten und Statik für dieses eine Grundstück. Aus der Bodenart allein lässt sich das Fundament nicht ableiten: maßgeblich sind Baugrund, Lasten, Grundwasser, Frostsituation und die Statik des konkreten Gebäudes.

Ein Punkt zählt für die Bemessung besonders: eine Massivholzwand erzeugt bei vergleichbaren Abmessungen in der Regel höhere Auflagerlasten als eine leichte Holzrahmenwand; maßgeblich bleibt die konkrete Konstruktion. Die Auflagerlast setzt der Tragwerksplaner für die konkrete Konstruktion an, nicht nach dem Prospekt eines leichten Systems. Genau darin liegt umgekehrt die Stärke des Holzrahmenbaus: geringes Gewicht, schlanke Wandquerschnitte. Wir bauen keine Fundamente und verkaufen keine Heizungen, ein Interesse an einer bestimmten Gründung haben wir hier also nicht.

Praktisch spricht viel für einen lokalen Betrieb: kurze Wege beim Aushub, Gewährleistung in Reichweite, Abstimmung mit dem Gelände. Für den ersten Montagetag zählt aber vor allem die Maßhaltigkeit der fertigen Gründung. Vorgefertigte Elemente verzeihen eine schiefe Auflagerkante nicht, und nachgearbeitet wird dann am Kranhaken, zum Stundensatz des Richtteams.

Bausatz ab Werk: was bei Ausbauhaus oder Bausatz aus der Halle kommt

Ein Bausatz ab Werk ist die tragende, vorgefertigte Struktur: Wandelemente mit ausgeschnittenen Öffnungen, Deckenelemente, Dachtragwerk, dazu die planmäßigen Verbindungsmittel, alles nach Werkplanung zugeschnitten. Fundament, Montage, Transport und Innenausbau sind nicht enthalten. Was in einer tragenden Wand steckt und welche Systeme dahinterstehen, beschreibt der Überblick zum Massivholzhaus.

Stand: August 2026 beginnt die Massivholzbauweise (MHM oder Brettsperrholz) ab 1400 €/m², Holzrahmenbau ab 1150 €/m², A-Frame-Bausätze ab 750 €/m². Alle drei Werte sind Startpreise für den Bausatz ab Werk und schließen Fundament, Transport und Montage nicht ein. Welche Bauteile darüber hinaus im Lieferumfang enthalten sind, unterscheidet sich je nach Bauweise und steht Position für Position im individuellen Angebot. Ob Mehrwertsteuer enthalten ist, klärt das individuelle Angebot und keine Preiszeile in einem Fachtext.

Was die Bau- und Leistungsbeschreibung beantworten muss

Vergleichbar werden zwei Angebote erst, wenn hinter jeder Position steht, wer liefert, wer montiert und was bauseits bleibt. Schlüsselfertig kann bei einem Anbieter ein Haus ohne Bodenbeläge, Außenanlagen und Küche bedeuten und beim nächsten eines mit allem davon. Welche Blöcke nach dem Bausatz noch anfallen, rechnet die Aufstellung dazu durch, welche Kostenblöcke vom Bausatz zum fertigen Haus führen.

Montage bis regendicht: ein eigenes Gewerk mit eigener Kalkulation

Die Montage ist ein eigenes Gewerk: eigener Preis, eigene Haftung, eigenes Zeitfenster. In die Kalkulation gehören Kran samt Bedienung und das Richtteam. Dazu Gerüst und Absicherung, die Zwischenlagerung der Elemente und ein Puffer für die Tage, an denen Wind das Richten stoppt. Wie schnell die Struktur steht, hängt an Team, Kran, Zufahrt und Wetterfenster, nicht am Material.

Eigenleistung ist hier selten sinnvoll, und das ist keine Frage der Geschicklichkeit: es geht um Elementgewichte, Höhenarbeit und tragende Anschlüsse. Wer selbst mit anpackt, verschiebt zudem die Schnittstelle der Gewährleistung. Das ist ein Vertragsthema, kein handwerkliches. Wie vorgefertigte Bauteile auf der Baustelle ankommen, zeigen unsere realisierten Projekte.

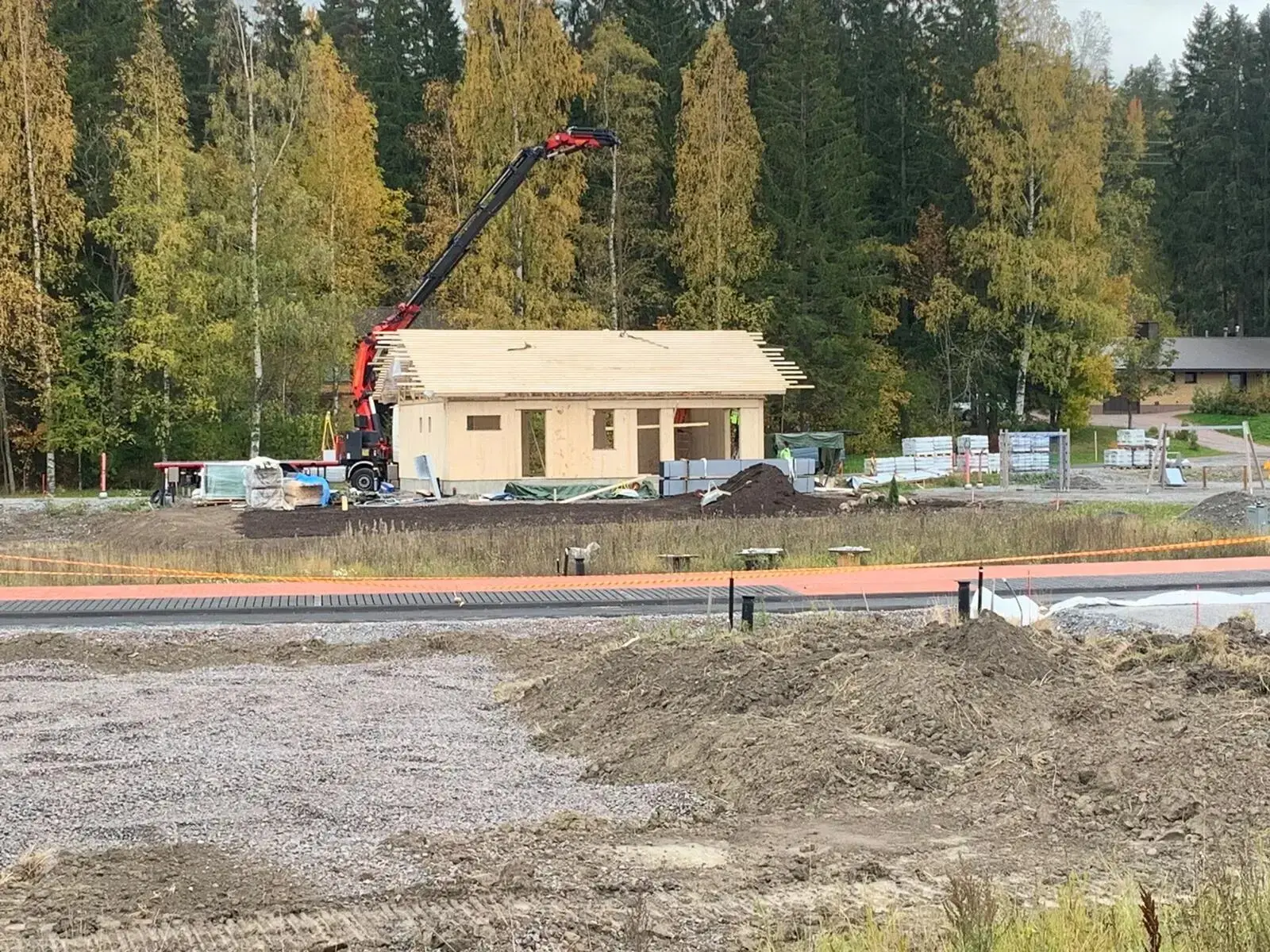

Bei Ausbauhaus oder Bausatz endet der Lieferumfang ab Werk vor der Montage: Kran und Richtteam sind ein eigenes Arbeitspaket.
Bei Ausbauhaus oder Bausatz endet der Lieferumfang ab Werk vor der Montage: Kran und Richtteam sind ein eigenes Arbeitspaket.

Fenster, Türen und Dämmebene: hier schließt sich die Hülle

Zwischen regendicht und geschlossener Hülle liegen die Positionen, die im Angebotsvergleich am häufigsten fehlen:

  • Fenster und Außentüren mit Befestigung und Anschlussfugen
  • Fassade mit Unterkonstruktion und Hinterlüftung
  • der komplette Dachaufbau über der Tragschale, von der Abdichtung bis zur Entwässerung
  • die Dämmebene, sofern der gewählte Wandaufbau eine vorsieht

Wo die dampfbremsende und die luftdichte Schicht liegen, entscheidet der gesamte Aufbau mit Standort und Nutzung, nicht eine Faustformel. In einem Aufbau für kaltes Klima liegt die dampfbremsende Ebene zur warmen Seite hin; verbindlich ist der Nachweis für die konkrete Schichtenfolge. Festgelegt wird das vor der Fertigung, weil davon Elementdicken und Öffnungsmaße abhängen.

Für Eigenleistung taugt in dieser Stufe die Fläche, nicht der Anschluss. Fassadenbekleidung montieren oder vorstreichen: gut machbar, auch am Wochenende. Fensteranschluss mit dichter Fuge: dafür brauchen Sie am Ende jemanden, der dafür haftet.

Luftdichtheit und Haustechnik: die teuerste Stelle für Eigenleistung

Hier kosten eingesparte Handwerkerstunden am schnellsten wieder Geld. Die luftdichte Ebene reduziert unkontrollierte Luftströmung durch die Konstruktion und damit das Risiko von Feuchteschäden und Wärmeverlusten; sie wirkt so gut, wie ihre Anschlüsse und Durchdringungen ausgeführt sind, und nicht besser. Elektro, Sanitär und Lüftung durchstoßen genau diese Ebene, und zwar nach dem Gewerk, das sie hergestellt hat.

Für Arbeiten an Gas-, Wasser-, Elektro- und Heizungsanlagen gelten besondere fachliche und teils zulassungsbezogene Anforderungen; welche Leistungen ein Fachbetrieb ausführen und dokumentieren muss, hängt von der konkreten Anlage und den örtlichen Vorgaben ab. Die energetischen Anforderungen an Neubauten regelt in Deutschland das Gebäudeenergiegesetz (Stand: August 2026); nachgewiesen wird am fertigen Gebäude mit seiner Anlagentechnik, nicht am Wandmaterial.

Organisatorisch hilft eine schlichte Regel: arbeiten drei Parteien an einer Ebene, gehört ins Protokoll, wer sie zuletzt geprüft hat. Ein Messtermin vor dem Verschließen der Innenbekleidungen findet Fehlstellen, solange man sie mit der Hand erreicht. Danach kostet dieselbe Fehlstelle Öffnen und Schließen.

Innenausbau und Übergabe: hier spart Eigenleistung wirklich

Der Innenausbau hat den größten realistischen Spielraum für Eigenleistung. Er ist arbeitsintensiv, und Nachbessern betrifft hier meist die Fläche und nicht die Konstruktion. Sicherheitsrelevante, brandschutz- und nachweispflichtige Arbeiten sind davon ausgenommen und gehören gesondert geprüft. Bodenbeläge, Malerarbeiten, Innentüren einhängen, Terrasse und Außenanlagen lassen sich in Etappen abarbeiten, ohne dass ein anderes Gewerk stillsteht.

Die Währung ist dabei Zeit, nicht Talent. Zwei voll arbeitende Erwachsene haben Abende und Wochenenden, und ein Bauzeitenplan, der auf solchen Stunden aufbaut, verschiebt am Ende auch die Termine der Gewerke danach. Je nach Vorhaben können Förderprogramme in Frage kommen; Voraussetzungen und aktuellen Stand prüfen Sie vor der Planung. Kreditinstitute fragen früh nach dem Umfang der geplanten Eigenleistung und bewerten sie unterschiedlich.

Vor der Übergabe hilft eine nüchterne Liste der Restleistungen, mit Termin und Namen dahinter. Wer Bauweise und Größe für das eigene Vorhaben erst einmal vorsortieren will, findet im Konfigurator einen Startpunkt.

Böden, Wandflächen und Innentüren: die Positionen, die Bauherren am häufigsten selbst übernehmen.
Böden, Wandflächen und Innentüren: die Positionen, die Bauherren am häufigsten selbst übernehmen.

Zum Prüfen, bevor Sie die Ausbaustufe festlegen

  • Ist jede Position der Bau- und Leistungsbeschreibung mit liefert, montiert oder bauseits gekennzeichnet?
  • Wer stellt Kran, Gerüst, Baustrom, Bauwasser, Zufahrt und Entsorgung?
  • Wann gilt das Dach als regendicht, und welche Positionen liegen zwischen regendicht und geschlossener Hülle?
  • Wer verantwortet die luftdichte Ebene samt Durchdringungen, und wer dokumentiert sie zu welchem Zeitpunkt?
  • Welche Arbeiten sind als Eigenleistung eingeplant, zu welchem Termin, und was passiert im Zeitplan, wenn sie sich verschieben?
  • Sind Statik, Wandaufbau und Öffnungsmaße vor der Fertigungsfreigabe entschieden?
  • Wer haftet an den Schnittstellen zwischen Werkslieferung und bauseitigen Gewerken, und steht das im Vertrag?
